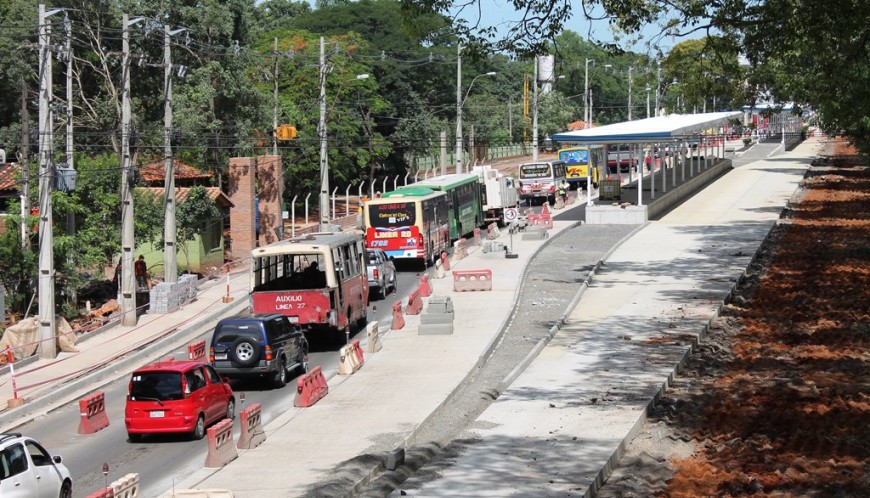

Metrobús: condena de US$ 16,5 millones por ejecutar póliza

El monto cobrado por el MOPC fue de Gs. 40.390 millones en total.



El litigio entre el Ministerio de Obras Públicas (MOPC) y la constructora Mota Engil por el proyecto Metrobús culminó con el Tribunal Arbitral fallando en contra del Estado paraguayo por ejecutar la póliza de seguro, en contra de una orden de esta instancia, y por parte de las demoras en el cronograma de ejecución de obras.

El procurador Marco Aurelio González dio a conocer la sentencia este viernes en conferencia de prensa, ante un hecho que calificó como «actuación negligente» de la administración anterior del Gobierno.

Por la ejecución de la póliza, en contra de la orden expresa del Tribunal, el Estado deberá devolver los cerca de US$ 5 millones, a lo que se suman intereses de US$ 1 millón, el aumento en las costas procesales por esta acción y un pago de US$ 2,8 millones a Mota Engil por montos retenidos indebidamente.

Por el retraso en las obras, el Tribunal falló que el MOPC fue responsable del 37% y se deberán abonar otros US$ 5 millones. Sobre este punto, Mota Engil responsabilizó al Estado por 691 días de retraso en el cronograma de obras, de los cuales el Tribunal halló culpable al MOPC por 258 días.

En total, al 31 de diciembre, el monto que el Estado debe pagar es de US$ 16,5 millones y Mota Engil deberá abonar US$ 100.000, indicó González.

Próximas acciones

El procurador señaló que se analizará el documento en busca de vicios en la sentencia y plantear algún recurso de nulidad en tribunales paraguayos. Ante el Tribunal Arbitral no se pueden plantear apelaciones, sólo recursos de aclaratoria o rectificación, añadió.

«Tenemos un plazo de 15 días para definir la estrategia procesal. Ya tuvimos reuniones con el equipo jurídico y los abogados en París que llevaron el arbitraje. La semana que viene nos reunimos para analizar los argumentos que tenemos y plantear los recursos jurídicos correspondientes», detalló.

Presuntas negligencias en proyecto Metrobús

La ejecución de la póliza de seguro fue llevada a cabo por la administración anterior de la Procuraduría General, luego de la cancelación de las obras del proyecto. El monto cobrado por el MOPC fue de Gs. 40.390 millones en total.

El procurador González indicó que al análisis de los antecedentes y el resultado del juicio, «no se tuvieron en cuenta todos los aspectos que pudieron haber evitado estos pagos millonarios», en referencia a la ejecución de la póliza.

Sobre la cancelación del proyecto Metrobús, que tuvo lugar en diciembre de 2018, el procurador manifestó que ya se pagaron US$ 27 millones por las obras hasta ese momento. «Si ese dinero (los US$ 16,5 millones reclamados) se continuaba para culminar el Metrobús, a lo mejor teníamos una obra que iba a beneficiar a toda la población y no íbamos a estar destinando ese dinero al pago de una constructora por ninguna obra».
